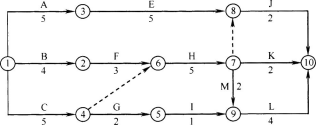

    背景: 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下: 施工过程中

    2022-07-15 14:10 云浮人事考试网 来源:广东华图教育

    题目
    简答题背景:
    某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下:

    施工过程中,发生了如F事件:
    事件一:由于该工程涉及某专利技术,进度计划网络图中的工作C、工作H和工作J需共用一台特殊履带吊装起重机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。
    事件二:该特殊履带吊装起重机械租赁台班费用相当贵,而且无论是否使用,租赁费用从进场就开始计算,直到出场。施工单位为减少该特殊设备在现场的闲置时间,拟重新调整工作C的起止时间,以尽量压缩该特殊设备的租赁时间。
    事件三:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格,由建设单位组织竣工验收。
    问题:
    1.绘出事件一中调整后的进度计划网络图,找出调整后网络图的关键线路(工作表示).并计算总工期.
    2.按事件一的网络图,如果各项工作均按最早开始时间安排,特殊起重机械的租赁时间为多长?其中闲置时间多长?
    3.事件二中,工作C应如何安排?并说明理由。
    4.事件三中,监理工程师的要求是否妥当?说明理由。结构实体检验应包括哪些内容?主要检验哪些部位?



    优质答案

    参考答案暂无



    解析

      [华图解析]    1.问题1
    【参考答案】
    调整后的进度计划网络图如下:
    背景:
某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下:

施工过程中
    调整后进度计划网络图的关键线路(工作表示):B →F→H→M→L。
    总工期为:18个月。
    【考点解析】
    此题考察网络计划方法在建筑工程中的应用。
    背景资料中给出了初始网络图,从图上可以看出,此网络图为双代号网络图。从初始网络图可知,X-作C、工作H、工作J分别处于三条独立的线路上,相互之间没有关联。
    通过事件一,我们知道工作C、工作H、工作J必须顺序依次施工,且只能采用同一台特殊设备,即工作C、工作H、工作J之间存在工艺关系,即工作C与工作H之间应有虚工作相连,工作H与工作J之间也应有虚工作相连。
    网络图中,各节点的编号应按时间的先后顺序、工作间的先后顺序,由小到大排列,编号通常连续(也可不连续)。注意,当工作间的先后顺序发生变化时,网络图节点间的编号顺序相应发生变化。初始网络图中,工作E的结束结点明显比工作H的结束结点要早发生,故编号在前。但调整后的网络图中,工作H完成后,工作J才能开始,所以工作H的结束节点编号应比工作E的结束节点(工作J的开始节点)编号要小。
    考试时,如果出现进度计划网络图,通常网络图都相对简单,路径不会太多。对于这样的网络图,如果只要求找出关键线路和计算总工期的话,最快捷、最省事、也是最准确的办法就是穷举法:列举出所有的路径,分别计算各线路的时长,最长的就是关键线路,关键线路的时长就是总工期。
    2.问题2
    【参考答案】
    (1)如果各项工作均按最早时间开始,起重机械的租赁时间为14个月。
    (2)其中,设备闲置2个月。
    【考点解析】
    此题考察网络计划方法在建筑工程中的应用。
    仔细审题,如果各项工作均按最早时间开始,则设备第1个月初即进场,开始算租赁时间。
    1)设备进场后,工作C施工5个月;
    2)工作C结束时间为5月底,工作H最早开始时间为7月,则工作C与工作H之间机械闲置2个月;
    3)工作H施工5个月;
    4)工作H的最早完成时间是12月,工作J最早开始时间为第13个月,则工作H与工作J之间机械无闲置时间;
    5)工作J施工2个月。
    所以,该起重吊装机械在现场共租赁:5+2+5+2=14个月,其中闲置2个月。
    3.问题3
    【参考答案】
    为了减少机械闲置时间,应将工作C开始时间往后推2个月。
    理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故工作C开始时间往后推2个月后,则机械可连续使用,无闲置时间。
    【考点解析】
    此题考察网络计划方法在建筑工程中的应用。
    事件二中的目的是尽量压缩该特殊设备的租赁时间,而工作C、工作H、工作J的施工时间是固定不变的,于是我们只能通过合理的施工组织来压缩设备的闲置时间,以使整个租赁时间最短。
    通过上一问可知,设备在工作C和工作H间可能存在闲置,如果将工作C开始时间后移2个月,则可将闲置时间消除,即设备租赁期减少为12个月。
    4.问题4
    【参考答案】
    (1)监理要求妥当。
    (2)理由:根据《混凝土结构工程施工质量验收规范》,结构实体混凝土强度应按不同强度等级分别检验,检验方法宜采用同条件养护试件方法;当未取得同条件养护试件强度或同条件养护试件强度不符合要求时,可采用回弹一取芯法进行检验。
    (3)结构实体检测应包括如下内容:
    混凝土强度检验、钢筋保护层厚度检验、结构位置与尺寸偏差,以及合同约定的项目。
    (4)主要检验涉及结构安全的柱、梁等重要部位。
    【考点解析】
    此题考察混凝土结构工程施工质量验收的有关规定。
    仔细看第4问的提问方式,共问了四个问题,故应分四步来回答。
    标准养护试块强度代表的是混凝土的配合比质量,相当于对混凝土这种原材料质量的复验,是评价工程实体强度是否合格的主要依据。同条件养护试块强度代表的是结构实体强度,也就是说在混凝土材质一定的情况下,评价现场施工质量的高低。
    关于实体检测的问题,《混凝土结构工程施工质量验收规范》GB 50204--2015中第10.1.2条中有明确规定:结构实体混凝土强度应按不同强度等级分别检验,检验方法宜采用同条件养护试件方法;当未取得同条件养护试件强度或同条件养护试件强度不符合要求时,可采用回弹一取芯法进行检验。
    在《混凝土结构工程施工质量验收规范》GB 50204--2015中第10.1.5条中规定:结构实体检验中,当混凝土强度或钢筋保护层厚度检验结果不满足要求时,应委托具有资质的检测机构按国家现行有关标准的规定进行检测。
    当结构实体混凝土强度检验选用同条件养护试件方法时,如被判为不合格时,可采用回弹一取芯法再次对不合格强度等级的混凝土进行检验,如满足要求可判定为合格,如再不合格,仍可按《混凝土结构工程施工质量验收规范》GB 50204--2015第10.1.5条处理。
    回弹一取芯法属实体检测方法的一种,故监理的要求是妥当的,应进行检测。
    对于结构实体检测的项目,通常有混凝土强度和钢筋保护层厚度。注意,在任何时候,只要在合同中双方约定的项目,都是应该检查的项目。

      以上是关于背景: 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下: 施工过程中的参考答案及解析。详细信息你可以登陆云浮公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>


      特别说明:华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注广东华图教育微信gdhtgwy,政策问题实时答,考试信息不漏看。

      华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。

    (编辑:云浮华图)

    首页 招考信息 网站地图 返回顶部
    京ICP备11028696号-11 京ICP证130150号 京公网安备11010802021470号
